Запрос «расценка потолка Армстронг» обычно означает один из трёх разных вопросов. Сметчику нужен шифр нормы и её ресурсная часть. Заказчик хочет понять итоговую сумму договора. Подрядчик рассчитывает собственную стоимость труда, материалов, доставки и организации работ. Эти величины связаны, но не равны друг другу.
Для устройства стандартного плитно-ячеистого потолка на оцинкованном каркасе в актуальной ФСНБ-2022 применяется ГЭСН 15-01-047-15. Измеритель нормы — 100 м² поверхности потолка. В состав работ входят установка креплений, сборка каркаса и облицовка плитами. Однако сам шифр не даёт универсальную цену за квадратный метр: стоимость зависит от редакции базы, субъекта и ценовой зоны, периода расчёта, точной системы, проектных условий и метода определения стоимости.
Часто встречающийся запрос «ФЕР потолок Armstrong» относится к федеральной единичной расценке той же группы работ. ФЕР показывает стоимость в базисном уровне цен соответствующей редакции, а не актуальную цену монтажа сегодня. В ресурсно-индексной смете по ФСНБ-2022 исходной основой служат ГЭСН и стоимость ресурсов. Поэтому нельзя взять старое рублёвое значение ФЕР из поисковой выдачи и умножить его на площадь без проверки базы, индексов и состава строки.
Отдельно сметуются светильники, вентиляционные элементы, датчики, оросители, прокладка кабелей и воздуховодов. Полная разборка потолка и локальная смена плит также относятся к другим нормам. Если объединить все эти операции одной строкой «монтаж Armstrong», смета перестаёт объяснять, за что именно платит заказчик.
Короткий ответ. Основная норма на новый плитно-ячеистый потолок по оцинкованному каркасу — ГЭСН 15-01-047-15, измеритель 100 м². Для площади 248 м² объём позиции составит 2,48. По норме на такой объём приходится 254,10 чел.-ч труда рабочих, 1,88 маш.-ч подъёмника, 11,36 маш.-ч бортового автомобиля, 6,90 кВт·ч электроэнергии и 255,44 м² ресурса «панели потолочные с комплектующими». Цены ресурсов, накладные расходы, сметную прибыль и отдельные работы рассчитывают по применяемой методике, региону и периоду. Это расчётный пример по нормативу, а не готовое коммерческое предложение.
Что означает расценка на потолок Armstrong
ГЭСН — государственная элементная сметная норма. Она описывает технологически необходимый набор ресурсов на установленный измеритель: труд рабочих, эксплуатацию машин, материалы и неучтённые ресурсы, которые нужно принять по проекту. Сама по себе ГЭСН не является прайс-листом монтажной организации.
ФЕР — федеральная единичная расценка. Она формируется на базе сметной нормы и содержит стоимостные показатели в базисном уровне цен своей редакции. Чтобы получить текущую стоимость, применяют предусмотренный для сметы порядок пересчёта. Смешивать норму из ФСНБ-2022, базовую цену из ФЕР другой редакции и случайный индекс нельзя: у них могут различаться классификаторы ресурсов, уровень цен и правила применения.
Коммерческая цена подрядчика строится иначе. Компания оценивает производительность своей бригады, фактическую логистику, доступ на объект, объём, график, высоту, количество подрезок, выбранную плиту, каркас и риски. Такая цена может быть дана за м², но её нужно читать вместе с перечнем включённых работ и материалов.
Таблица 1. Чем различаются ГЭСН, ФЕР и коммерческая цена
| Показатель | Что содержит | В каких единицах читается | Для чего используется | Чего из него нельзя узнать напрямую |
|---|---|---|---|---|
| ГЭСН | натуральные нормы труда, машин и материалов | чел.-ч, маш.-ч, кВт-ч, м² и другие ресурсы на измеритель | определить ресурсную потребность и сметную стоимость по выбранному методу | готовую цену договора за 1 м² |
| ФЕР | единичную стоимость в базисном уровне цен соответствующей базы | рубли на 100 м² и ресурсные показатели | составить базисно-индексную смету, если эта база предусмотрена заданием и правилами проекта | текущую рыночную цену без индексации и проверки ресурсов |
| Ресурсно-индексный расчёт | объёмы ресурсов из ГЭСН, текущие цены и индексы | рубли текущего периода | сформировать стоимость по ФСНБ-2022 и данным ФГИС ЦС | цену для другого региона, квартала или редакции базы |
| Коммерческая расценка | согласованный подрядчиком состав материалов и работ | руб./м², руб./комплект или общая сумма | заключить договор и сопоставить предложения | соответствие государственной сметной норме без расшифровки |
| Закупочная спецификация | точные изделия, артикулы, упаковки и запас | шт., м, м², упаковки | заказать комплект потолка | стоимость монтажных, демонтажных и инженерных работ |
Фраза «потолок Армстронг — расценка в смете» поэтому требует продолжения: какая база, какая редакция, какой метод, какой регион и что именно устанавливается. Для бюджетного объекта эти параметры задаются нормативными требованиями и сметным заданием. Для коммерческого объекта метод расчёта закрепляют в договоре или техническом задании. В обоих случаях сначала описывают конструкцию и объём, затем выбирают норму.

Какие исходные данные нужны до выбора нормы
Шифр нельзя надёжно выбрать по одной строке «подвесной потолок Armstrong — 500 м²». Сначала нужна ведомость объёмов, связанная с чертежами. В ней помещения разделяют хотя бы по типу потолка, отметке, материалу и условиям выполнения. Одинаковая белая сетка на плане может обозначать базовую минеральную плиту, влагостойкое исполнение, специальную акустическую панель или металлическую кассету. Для поставки и сметы это разные ресурсы.
Минимальный комплект исходных данных включает:
- План отражённого потолка с осями, площадями и границами разных систем.
- Спецификацию плит, профилей, подвесов, периметральных элементов и крепежа.
- Разрезы с проектной отметкой и запотолочным пространством.
- Узлы примыканий, перепадов, колонн, ниш и деформационных швов.
- Планы светильников, вентиляции, слаботочных и противопожарных устройств.
- Ведомость демонтажа и дефектную ведомость, если объект ремонтируется.
- Проект организации строительства или другой документ с условиями производства работ.
- Требуемую нормативную базу, метод расчёта, субъект, ценовую зону и уровень цен.
Площадь берут не из приблизительного обмера и не из площади пола «по аналогии», а из согласованной ведомости. В помещениях с криволинейной границей, шахтами, крупными проёмами и несколькими отметками геометрия должна быть прослеживаема: проверяющий должен понимать, из каких участков сложился итог. Если правила исчисления объёма в сборнике требуют особого подхода, применяют именно их.
Спецификация нужна для оценки неучтённого ресурса. Формулировка «панели потолочные с комплектующими» в норме объединяет систему, но коммерческое предложение должно раскрывать её: плиты, несущие и поперечные профили, подвесы, периметр, соединители и крепёж. Если поставщик оценил только плиту, а сметчик принял цену как за полный комплект, итог будет занижен. Если цена уже дана за комплект, повторное добавление профиля отдельными ресурсами завысит стоимость.
Высота подвеса сама по себе не определяет отдельную расценку. Она влияет на подбор подвеса, длину тяг, организацию доступа и совместимость с инженерией. Дополнительные затраты появляются только тогда, когда предусмотрены проектом и нормативными правилами: например, при специальных средствах подмащивания, подтверждённых усложняющих условиях или иной технологии. Универсальной надбавки «за потолок выше трёх метров» для любой ситуации нет.
Для ремонта требуется обследование существующего каркаса. Если меняются только отдельные плиты, важно подтвердить, что несущие профили, подвесы и крепления остаются пригодными. Если каркас деформирован, корродирован, собран из несовместимых деталей или не соответствует новой нагрузке, локальная замена облицовки не описывает весь объём. Тогда в ведомости появляются демонтаж и устройство новой системы либо отдельные обоснованные ремонтные операции.
Наконец, до расчёта фиксируют границу ответственности. Кто поставляет потолок, кто разгружает и поднимает материалы, кто выполняет проёмы, кто монтирует и подключает оборудование, кто вывозит отходы, кто предоставляет подъёмные средства? Эти вопросы не меняют название ГЭСН произвольно, но определяют полноту локальной сметы и коммерческого предложения.

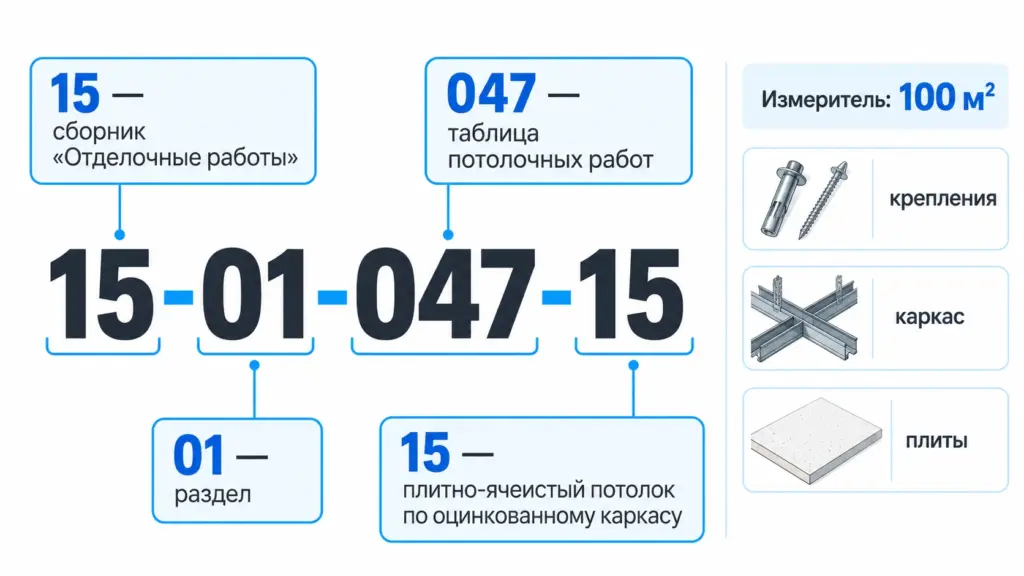

Какая ГЭСН применяется для потолка Armstrong
В сборнике 15 «Отделочные работы» находится таблица 15-01-047. Для обычной новой модульной системы с плитами и оцинкованным каркасом ключевой является норма ГЭСН 15-01-047-15 «Устройство потолков: плитно-ячеистых по каркасу из оцинкованного профиля». Её измеритель — 100 м².
Название нормы важнее разговорного бренда. В проекте могут быть минеральные плиты разных серий, T-15 или T-24, плоская либо фасочная кромка. Если принцип остаётся плитно-ячеистым, а технология соответствует составу нормы, сметчик рассматривает 15-01-047-15 и проверяет ресурсную часть по точной редакции базы. Выбор конкретного профиля и плиты закрепляет проектная спецификация.
Рядом присутствует ГЭСН 15-01-047-17 — устройство подвесных потолков из декоративно-акустических плит по готовому каркасу с установкой направляющих и деталей крепления. Она не является «более новой расценкой на Armstrong» и не заменяет 15-ю позицию автоматически. У нормы другой состав работ и конкретизированный ресурс панели: твёрдая минеральная плита с прямой кромкой, толщиной 15–17 мм и указанными в норме классами. Применять её только из-за слова «акустические» в коммерческом названии нельзя.
Для металлической кассеты, скрытой системы Clip-in, Hook-on, реечного потолка или другой конструкции также проверяют отдельную технологию. Совпадение модуля 600 × 600 мм не превращает любую кассету в плитно-ячеистый минеральный потолок. Сметная норма должна соответствовать проектному решению и последовательности монтажа.
Таблица 2. Какие нормы не следует путать при выборе расценки
| Норма | Измеритель | Что описывает | Когда рассматривать | Почему нельзя выбирать только по слову Armstrong |
|---|---|---|---|---|
| ГЭСН 15-01-047-15 | 100 м² | плитно-ячеистый потолок по оцинкованному каркасу | новый модульный потолок, если технология совпадает с проектом | нужно уточнить точную плиту, каркас, кромку и стоимость неучтённого ресурса |
| ГЭСН 15-01-047-17 | 100 м² | декоративно-акустические плиты по готовому каркасу с направляющими и креплениями | только при соответствии проектной панели и состава операций | норма содержит другой трудовой показатель и конкретизированный ресурс панели |
| ГЭСН 15-01-047-16 | 100 м² | алюминиевый реечный потолок | для соответствующей реечной системы | рейка и растровая плита имеют разные каркасы и технологию |
| ГЭСНр 54-01-016-01 | 1 м² | локальную смену акустических плит отдельными местами | при ремонте существующего потолка без полной разборки | это ремонтная операция, а не устройство нового потолка |
| ГЭСНр 63-03-009-01 | 100 м² | разборку растровых плит, каркаса и креплений | при полном демонтаже существующей системы | демонтаж не включается отрицательным объёмом монтажной нормы |
До выбора нормы нужны план, ведомость объёмов и описание конструкции. Подробная последовательность установки изложена в материале про монтаж потолка Armstrong; в смете этот процесс переводится в измеримые операции, а не пересказывается одной общей строкой.

Что входит в ГЭСН 15-01-047-15
Состав работ у позиции короткий, но принципиальный: установка элементов крепления, сборка и установка каркаса, облицовка плитами. Это означает, что отдельную строку на обычную сборку того же каркаса добавлять нельзя без основания — получится повторный учёт одной операции.
В редакции ФСНБ-2022, актуальной на дату проверки статьи, норма содержит 102,46 чел.-ч труда рабочих среднего разряда 3,8 на 100 м². Также предусмотрены одномачтовый подъёмник, бортовой автомобиль и электроэнергия. Основной комплект потолка отражён как неучтённый ресурс «панели потолочные с комплектующими» в количестве 103 м² на 100 м² готовой поверхности.
Статус «неучтённый» не означает, что материал забыли. Норма задаёт его количество, но стоимость нужно принять по проектному ресурсу и действующим правилам. В строку нельзя подставлять усреднённую цену любой белой плиты: дешёвая базовая панель, влагостойкая серия, медицинская плита и металлическая кассета имеют разный состав комплекта и документы.
Нормативные 103 м² также не заменяют закупочную раскладку. Для поставки считают плиты, несущие и поперечные профили, подвесы, периметральный профиль, крепёж и упаковки конкретной системы. Закупочный запас зависит от геометрии и условий заказа, тогда как 103 м² — показатель ресурса в выбранной норме.
Таблица 3. Ресурсная часть ГЭСН 15-01-047-15 на 100 м²
| Ресурс | Норма на 100 м² | Как читать показатель | Что проверить в смете |
|---|---|---|---|
| Труд рабочих, средний разряд 3,8 | 102,46 чел.-ч | нормативная трудоёмкость, а не продолжительность календарного графика | актуальную стоимость человеко-часа и применяемые коэффициенты |
| Одномачтовый подъёмник до 500 кг | 0,76 маш.-ч | ресурс нормы, даже если подрядчик организует подачу иначе без изменения технологии | правила применения нормы; не удалять машину только по факту другой организации работ |
| Автомобиль бортовой до 5 т | 4,58 маш.-ч | нормативное машинное время | текущую сметную цену и учтённый состав эксплуатации |
| Электроэнергия | 2,782 кВт·ч | вспомогательный материальный ресурс | цену ресурса в выбранном периоде |
| Панели потолочные с комплектующими | 103 м² | основной неучтённый ресурс, уточняемый по проекту | точное наименование системы, цену, документы и отсутствие дублирования комплектующих |
Светильников, кабелей, вентиляционных решёток и воздуховодов в этой строке нет. Подвесной потолок координируется с ними геометрически, но инженерные устройства относятся к своим разделам сметы. Плита и T-профиль не должны использоваться как случайная опора для оборудования; способ крепления принимают по проекту и инструкции изготовителя.
Когда в спецификации меняют одну серию плит на другую, нужно проверить не только цену. Кромка должна соответствовать T-15 или T-24, пожарные, акустические и гигиенические показатели подтверждаются документами конкретного изделия. Для такой проверки полезен отдельный разбор про сертификаты на потолок Armstrong.
Как рассчитать объём и ресурсы для сметы
Измеритель нормы — 100 м². Поэтому фактическую площадь не вводят в строку как 248, если сметная программа ожидает сотни квадратных метров. Сначала площадь переводят в количество измерителей.
V = S / 100,
где V — объём позиции в измерителях нормы; S — площадь потолка по ведомости объёмов, м²; 100 — измеритель ГЭСН 15-01-047-15, м².

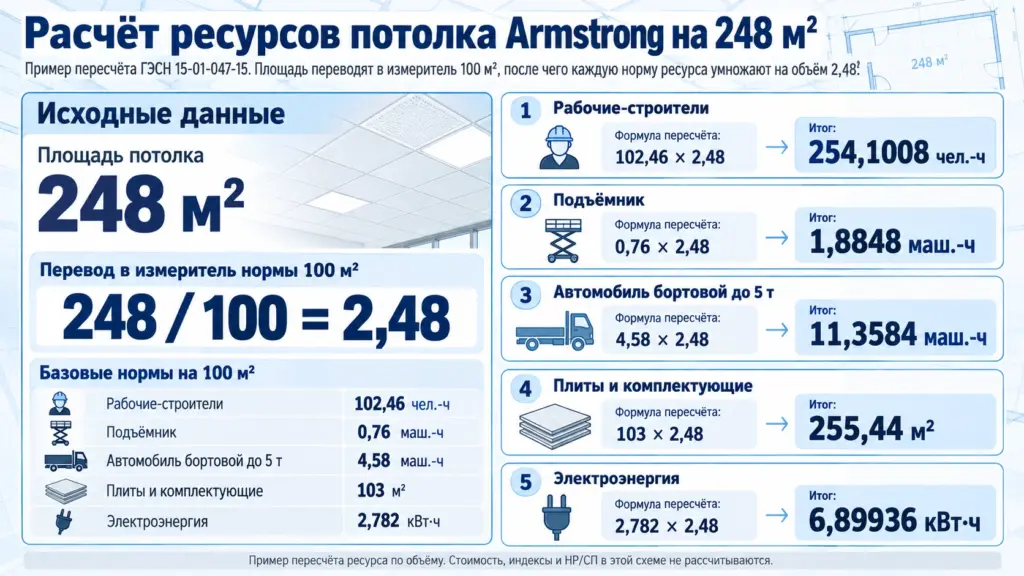

Для помещения или группы помещений общей площадью 248 м²:
V = 248 / 100 = 2,48.
Количество каждого ресурса получают умножением нормы на объём позиции:
Qᵢ = Hᵢ × V,
где Qᵢ — количество i-го ресурса на объект; Hᵢ — его норма на 100 м²; V — объём позиции в измерителях нормы.
Например, труд рабочих:
Qтруд = 102,46 × 2,48 = 254,10 чел.-ч.
Для основного комплекта потолка:
Qкомплект = 103 × 2,48 = 255,44 м².
Это не означает, что заказчику всегда нужно купить ровно 255,44 м² коробок и профилей. Сметный ресурс оценивает стоимость по норме, а коммерческая ведомость округляет каждую позицию до целых деталей и упаковок по раскладке. Смета и спецификация должны сходиться по смыслу, но у них разные задачи.
Таблица 4. Пример расчёта ресурсов для потолка площадью 248 м²
| Позиция | Норма | Расчёт | Результат для сметы |
|---|---|---|---|
| Объём работы | 100 м² | 248 / 100 | 2,48 измерителя |
| Труд рабочих | 102,46 чел.-ч | 102,46 × 2,48 | 254,10 чел.-ч |
| Подъёмник | 0,76 маш.-ч | 0,76 × 2,48 | 1,88 маш.-ч |
| Бортовой автомобиль | 4,58 маш.-ч | 4,58 × 2,48 | 11,36 маш.-ч |
| Электроэнергия | 2,782 кВт·ч | 2,782 × 2,48 | 6,90 кВт·ч |
| Панели с комплектующими | 103 м² | 103 × 2,48 | 255,44 м² сметного ресурса |
Прямые затраты в текущем уровне цен можно представить общей формулой:
ПЗ = Σ(Qᵢ × Cᵢ),
где ПЗ — прямые затраты; Qᵢ — количество каждого ресурса; Cᵢ — его сметная цена в требуемом уровне цен; Σ — сумма затрат по всем ресурсам.
После прямых затрат учитывают накладные расходы и сметную прибыль. Их нельзя начислять произвольным процентом на всю стоимость материалов. Базой служит фонд оплаты труда в порядке, установленном применяемыми методиками:
НР = ФОТ × Nнр / 100;
СП = ФОТ × Nсп / 100,
где НР — накладные расходы; СП — сметная прибыль; ФОТ — фонд оплаты труда рабочих и машинистов, принимаемый по правилам расчёта; Nнр и Nсп — нормативы для соответствующего вида работ, %.
Для монтажной нормы вида «Отделочные работы» в действующей привязке используются нормативы НР 100% и СП 49%. Перед выпуском сметы проверяют редакции методик, код вида работ, территорию и предусмотренные коэффициенты. Для ремонтной или демонтажной строки программа может назначить другой вид работ и другие нормативы — копировать проценты с монтажной позиции нельзя.

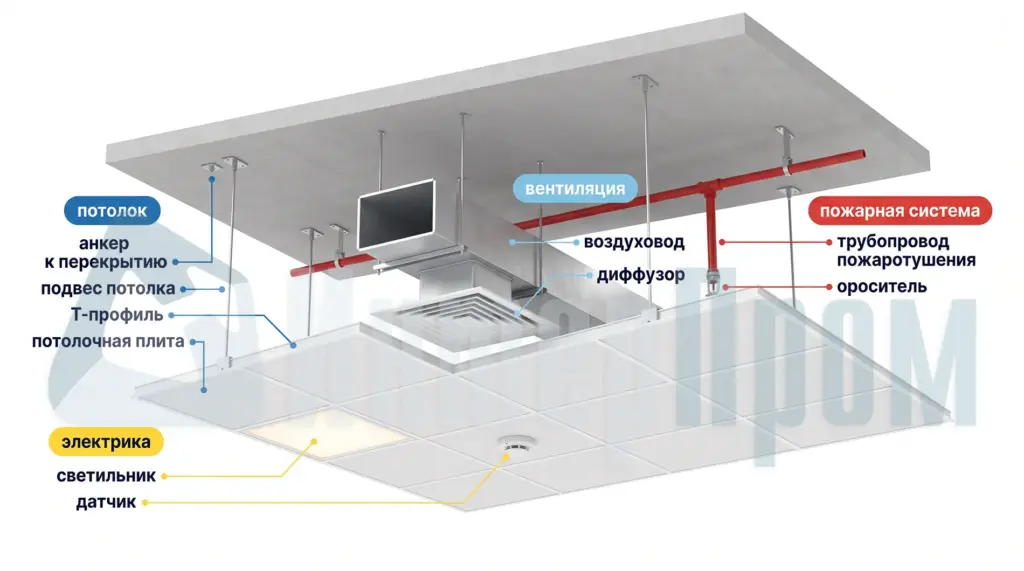

Какие работы добавляют отдельными строками
Норма на потолок не превращает все работы над головой в один комплекс. Ведомость объёмов должна разделять строительную систему, инженерные сети и подготовительные операции. Иначе часть работ будет оплачена дважды, а часть — не попадёт в смету вовсе.
Отдельно определяют подготовку основания, если она предусмотрена проектом и отсутствует в составе выбранной нормы. Устранение протечек, ремонт перекрытия, антикоррозионная защита существующего металла или окраска открытого запотолочного пространства также не становятся частью ГЭСН 15-01-047-15 только потому, что выполняются до потолка.
Светильники сметуются по электротехническим нормам с учётом монтажа, подключения и при необходимости пусконаладки. Вентиляционные решётки и диффузоры относятся к системе вентиляции. Датчики, громкоговорители, камеры и оросители — к соответствующим инженерным разделам. В потолочной строке остаются операции с каркасом и плитами; пересечения показывают на общем плане.
На сложном объекте полезна ведомость узлов: примыкания к стенам и колоннам, перепады высоты, деформационные швы, обрамление проёмов, усиление вокруг крупных элементов. Типовые решения и состав рабочей документации разобраны в материале про узлы потолка Armstrong. Для сметы важно, чтобы нестандартный узел был не только нарисован, но и разложен на измеримые операции и материалы.
Таблица 5. Что учитывать в строке потолка, а что сметовать отдельно
| Работа или ресурс | В основной строке 15-01-047-15 | Отдельная позиция | Практическая проверка |
|---|---|---|---|
| Обычные крепления, оцинкованный каркас и укладка плит | да, по составу нормы и ресурсу комплекта | не дублировать без основания | сопоставить ресурсную часть с проектной системой |
| Потолочные плиты и комплектующие | как основной неучтённый ресурс | цена и точное наименование уточняются по проекту | проверить артикулы, кромки, T-15/T-24 и документы |
| Светильники, кабели, драйверы и подключение | нет | электротехнический раздел | сверить число приборов и независимое крепление |
| Диффузоры, решётки и воздуховоды | нет | раздел вентиляции | согласовать координаты и размеры проёмов |
| Оросители, датчики, камеры, громкоговорители | нет | соответствующая инженерная система | исключить опирание оборудования на декоративную плиту |
| Нестандартные обрамления, перепады и специальные усиления | только если прямо охвачены выбранной нормой | при отсутствии — обоснованная отдельная позиция | читать чертёж узла и техническую часть сборника |
| Демонтаж старого потолка | нет | ремонтно-строительная норма | разделить снятие плит, каркаса и дальнейшее обращение с отходами |
| Вывоз, погрузка и утилизация отходов | не считать автоматически включёнными | по проекту организации работ и применяемым нормам | проверить расстояние, класс отходов и договорную схему |
Не следует добавлять отдельной строкой обычную подрезку крайних плит, если она является частью монтажа выбранной системы. Но большое число нестандартных вырезов, криволинейный контур или специальная металлическая подсистема требуют проверки технической части и проектного обоснования. Нормативные коэффициенты применяют только при наличии предусмотренных методиками условий, а не как компенсацию неудобного объекта «на глаз».

Как учитывать ФЕР и индексы
ФЕР 15-01-047-15 встречается в сметах и поисковой выдаче как федеральная единичная расценка на плитно-ячеистый потолок по оцинкованному каркасу. Её базисная стоимость была рассчитана для конкретной редакции и уровня цен. Эта сумма не является тарифом, который можно перенести в договор 2026 года.
Если задание предусматривает базисно-индексный метод и определённую базу ФЕР, сметчик использует именно её редакцию, предусмотренные индексы и правила замены ресурсов. Если применяется ФСНБ-2022 и ресурсно-индексный метод, стоимость формируют из ресурсных показателей ГЭСН, текущих сметных цен и индексов по правилам Методики № 421/пр. Две схемы нельзя собирать в одной позиции выборочно.
В сентябре 2026 года актуальна ФСНБ-2022 с изменениями 1–19, утверждёнными приказом Минстроя России № 527/пр от 12 августа 2026 года и применяемыми с 25 августа 2026 года. Для текущего расчёта также выбирают соответствующую квартальную информацию ФГИС ЦС, субъект РФ и ценовую зону. При публикации статьи или повторном использовании шаблона эту редакцию нужно перепроверить: база обновляется.
Индекс — не универсальный коэффициент «инфляции на Armstrong». Он относится к установленной группе затрат, ресурсов, виду строительства, территории и периоду. Нельзя взять индекс из другого субъекта или квартала только потому, что итог кажется ближе к коммерческому предложению.
Материал, отсутствующий в доступной текущей номенклатуре или требующий уточнения по проекту, оценивают в порядке, предусмотренном методикой. Коммерческое предложение должно идентифицировать товар: производитель, серия, артикул, единица, комплектность, доставка, НДС и срок действия цены. Формулировки «плита белая» или «комплект Armstrong» недостаточно.
Как собрать локальную смету по шагам
Рабочий порядок помогает избежать ситуации, когда программа посчитала строку, но её нельзя подтвердить проектом. Вначале составляют перечень операций, затем подбирают нормы и только после этого оценивают ресурсы.
Шаг 1. Разделить объект на однородные зоны
Необязательно создавать отдельную позицию для каждого кабинета. Но нельзя объединять в один объём разные системы и условия. Например, обычный офисный потолок, влагостойкие плиты санитарной зоны и металлические кассеты коридора имеют разные ресурсы. Площади можно группировать, если конструкция, состав работ и применяемые коэффициенты совпадают.
Шаг 2. Сопоставить работу с нормой
Для каждой зоны читают полное наименование, измеритель, состав работ, ресурсную часть, общие положения и приложения сборника. Поиск по слову «Armstrong» служит только отправной точкой. Решение принимают по технологии: устанавливается ли новый каркас, существует ли готовая подсистема, меняются ли отдельные плиты или демонтируется весь потолок.
Шаг 3. Рассчитать объём в единицах нормы
Площадь из ведомости переводят в 100 м² либо оставляют в квадратных метрах — в зависимости от измерителя конкретной нормы. Результат не округляют до целого измерителя. Для 248 м² монтажная позиция получает 2,48; для локальной замены 7,6 м² по норме с измерителем 1 м² объём остаётся 7,6.
Шаг 4. Проверить неучтённые ресурсы
Сметная программа может показать нулевую стоимость позиции, требующей проектного уточнения. Это не основание оставить её нулевой. Точный комплект выбирают из спецификации и оценивают по предусмотренному источнику цены. Если характеристики проектного материала отличаются от обобщённого ресурса, но технология не меняется, замену оформляют по правилам Методики № 571/пр, а не меняют трудоёмкость вручную.
Шаг 5. Добавить самостоятельные работы
К основной строке присоединяют только те позиции, которых в ней действительно нет: демонтаж, локальный ремонт, подготовку основания, нестандартные узлы, инженерные устройства, предусмотренную погрузку и транспортирование отходов. Состав каждой добавленной нормы снова проверяют на пересечение. Название «крепление профиля» ещё не означает, что его можно поставить рядом с нормой, уже учитывающей сборку каркаса.
Шаг 6. Применить цены, индексы и нормативы
Выбирают данные того региона, ценовой зоны и квартала, которые указаны в сметном задании. Затем проверяют оплату труда, эксплуатацию машин, материальные ресурсы, накладные расходы и сметную прибыль. Если часть ресурсов оценена по конъюнктурному анализу, документы должны относиться к сопоставимому товару и содержать условия поставки.
Шаг 7. Сверить итог с физической спецификацией
Сметная стоимость и закупочная ведомость не обязаны иметь одинаковую структуру строк, но должны описывать один потолок. Контрольное сопоставление отвечает на вопросы: учтены ли все площади, не продублирован ли каркас, есть ли периметр и подвесы в комплекте, совпадают ли кромки и профили, не забыты ли специальные панели, соответствует ли число инженерных модулей плану.
Шаг 8. Проверить договорные границы
В локальном расчёте и коммерческом предложении отмечают, включены ли НДС, доставка, разгрузка, подъём, хранение, ночные работы, защита готовых поверхностей и исполнительная документация. Государственная норма не заменяет договорное описание результата. Чем точнее границы, тем меньше риск, что одна сторона считает потолок «под ключ», а другая — только укладку плит в готовую сетку.
Шаг 9. Зафиксировать версию расчёта
В файле или пояснительной записке указывают редакцию базы, дату уровня цен, использованные индексы и дату коммерческих предложений. При обновлении сметы сохраняют изменения, а не перезаписывают исходный расчёт без следа. Это позволяет объяснить, почему две корректные сметы на один объём, составленные в разные кварталы, имеют разную стоимость.
Почему смета и предложение подрядчика могут различаться
Разница не всегда означает ошибку или завышение. Нормативный расчёт моделирует ресурсы по установленным правилам, а подрядчик планирует конкретное производство. На небольшом объекте его фиксированные затраты на доставку, мобилизацию и организацию доступа распределяются на малую площадь. На крупном повторяющемся этаже бригада, наоборот, может работать быстрее своей нормативной или прайсовой базы.
Сравнение начинают с приведения предложений к одному составу. Из цены материалов выделяют доставку и НДС, проверяют, включает ли комплект каркас, подвесы, периметр и крепёж. Из стоимости работ выясняют, учтены ли разгрузка, подъём, подрезка, защита помещения, уборка, исполнительные документы и работа по сменному графику. Затем сопоставляют количество и качество материалов: дешёвая плита без требуемых документов не является эквивалентом проектной серии.
Если коммерческая сумма отличается от сметной, нельзя корректировать норму произвольным коэффициентом только ради совпадения итогов. Сначала находят причину: иной объём, пропущенный ресурс, разные условия поставки, другая редакция цен, неучтённая инженерия или различная граница работ. После этого исправляют исходные данные либо документируют договорное решение. Так сохраняется проверяемость сметы и понятная ответственность сторон.
Монтаж, замена плит и демонтаж — разные позиции
При ремонте одного потолка могут последовательно выполняться три операции: разобрать старую систему, установить новый каркас с плитами и локально заменить повреждённые элементы после эксплуатации. У каждой операции свой состав, измеритель и ресурсная часть.
Для полной разборки растровых плит вместе с каркасом в ФСНБ-2022 предусмотрена ГЭСНр 63-03-009-01. Измеритель — 100 м². Норма включает демонтаж плит, каркаса и элементов крепления; труд рабочих составляет 34,51 чел.-ч на 100 м². Она не содержит машин и материалов. Погрузку, транспортирование и дальнейшее обращение с отходами проверяют отдельно по документации объекта и применяемым нормам.
Для смены акустических плит отдельными местами используется ГЭСНр 54-01-016-01 с измерителем 1 м². В составе работ указаны разборка и установка поперечных профилей металлического каркаса, а также разборка и установка плит с элементами крепления. Норма содержит 1,84 чел.-ч труда и 1,03 м² панели на 1 м² ремонта. Она подходит для локального ремонта при соответствии фактической технологии, а не для полной замены всего потолка.
В старых статьях и ранее составленных сметах встречаются ФЕРр 63-15-1 и 63-14-3. Эти шифры относятся к другим редакциям нормативных баз. Их нельзя копировать в смету по ФСНБ-2022 без сопоставления с действующей номенклатурой. Совпадение названия работы не гарантирует совпадения кода, измерителя и ресурсов.
Таблица 6. Как разделить монтаж, ремонт и демонтаж потолка
| Ситуация | Норма ФСНБ-2022 | Измеритель | Что входит | Что уточнить дополнительно |
|---|---|---|---|---|
| Новый плитно-ячеистый потолок с каркасом | ГЭСН 15-01-047-15 | 100 м² | крепления, сборка каркаса, облицовка плитами | точный комплект, цены ресурсов и проектные условия |
| Локальная смена акустических плит | ГЭСНр 54-01-016-01 | 1 м² | частичная разборка поперечных профилей, снятие и установка плит | состояние основного каркаса, совместимость новых плит, объём отдельных мест |
| Полная разборка растрового потолка | ГЭСНр 63-03-009-01 | 100 м² | снятие плит, каркаса и элементов крепления | сохранение годных элементов, погрузку, вывоз и обращение с отходами |
| Снятие плит с сохранением исправного каркаса | подбирается по фактическому составу работ | по выбранной норме | только реально предусмотренные операции | не применять норму полной разборки без проверки и не вычитать каркас условно |
| Замена всей системы после демонтажа | две самостоятельные позиции | по каждой норме | демонтаж старого и монтаж нового потолка | не сворачивать встречные операции в одну разницу площадей |
Перед демонтажом фиксируют, какие элементы сохраняются, куда их складируют и кто отвечает за пригодность к повторному применению. Минеральные плиты чувствительны к загрязнению и влаге, а T-профиль легко деформировать. Формулировка «демонтаж с сохранением» должна быть подтверждена организацией работ и условиями хранения, а не добавлена к названию строки без расчёта.

Как проверить смету на потолок Armstrong
Проверка начинается не с итоговой суммы, а с основания строки. Наименование работы должно совпадать с чертежом и ведомостью. Если в проекте металлические кассеты Clip-in, а в смете стоит плитно-ячеистый минеральный потолок, низкая цена не делает позицию правильной.
Затем проверяют редакцию базы. В шапке локального расчёта должны быть указаны применяемые нормативы, метод, уровень цен, регион и период. Если расчёт делался несколько месяцев назад, его нельзя автоматически считать актуальным: могли обновиться ФСНБ, сплит-форма, цены и индексы.
Следующий уровень — ресурсы. Нельзя одновременно оставить в строке «панели с комплектующими» и второй раз добавить полный комплект плит и профилей отдельными позициями. С другой стороны, нулевая или отсутствующая стоимость неучтённого ресурса означает, что потолочная система может вообще не попасть в итог.
После этого сверяют инженерные позиции. Число светильников, диффузоров и датчиков должно совпадать с планами соответствующих разделов. Их наличие не всегда уменьшает объём каркаса, а установка и подключение не входят в отделочную норму. На плане также проверяют дополнительные опоры и возможность снять соседние плиты для обслуживания.
Таблица 7. Чек-лист проверки сметы на потолок Armstrong
| Что проверить | Правильный признак | Типичная ошибка | Документ для сверки |
|---|---|---|---|
| Конструкция | норма соответствует плитам, каркасу и технологии | код выбран по слову «потолок» или модулю 600 × 600 | рабочие чертежи и спецификация |
| Объём | площадь переведена в измеритель нормы | 248 м² введены как 248 единиц по 100 м² | ведомость объёмов и настройки позиции |
| Редакция | база, изменения, регион и квартал согласованы | смешаны ФЕР старой редакции и ресурсы ФСНБ-2022 | шапка локальной сметы и ФРСН |
| Основной материал | неучтённый ресурс оценён по точной системе | стоимость комплекта равна нулю либо добавлена дважды | прайс, конъюнктурный анализ, коммерческое предложение |
| НР и СП | начислены на установленную базу по виду работ | проценты применены ко всей сумме материалов | методики № 812/пр и № 774/пр |
| Коэффициенты | подтверждены условиями проекта и методикой | коэффициент добавлен для получения желаемой суммы | ПОС, техническая часть и Методика № 571/пр |
| Инженерия | вынесена в свои разделы и согласована по координатам | светильники и диффузоры считаются частью потолочного комплекта | планы ЭОМ, ОВ, СС и пожарных систем |
| Демонтаж | соответствует сохранению или полной разборке | применён процент к монтажной норме при наличии прямой ремонтной нормы | дефектная ведомость и ГЭСНр |
| Документы | серия плит и каркаса идентифицирована | в строке записано только «аналог Armstrong» | спецификация, сертификаты и паспорта |
Финальная проверка — сопоставление сметы с коммерческим предложением. В предложении поставщика могут быть только материалы, а в смете — материалы, труд, машины, накладные расходы и прибыль. Или наоборот: цена подрядчика за м² может включать монтаж, но исключать доставку, подъём, ночные смены и демонтаж. Сравнивать нужно одинаковый состав, а не две итоговые цифры.

Частые ошибки при составлении сметы
Принимать ГЭСН за готовую цену
ГЭСН задаёт ресурсные показатели. Рубли появляются после оценки ресурсов в требуемом уровне цен и добавления предусмотренных затрат. Фраза «по ГЭСН монтаж стоит столько-то за м²» без региона, периода и расчёта некорректна.
Брать значение ФЕР из поисковой выдачи
Сайты часто показывают базисную стоимость старой редакции. Без индекса и проверки базы эта цифра не описывает текущую цену. Ещё опаснее переносить из старой карточки только выгодную часть расценки.
Вводить квадратные метры вместо сотен квадратных метров
При измерителе 100 м² площадь 248 м² соответствует объёму 2,48, а не 248. Ошибка увеличивает результат в сто раз и нередко сохраняется до итоговой проверки, если смотрят только на автоматическую форму.
Дублировать каркас и плиты
Норма 15-01-047-15 уже включает операции с креплениями, каркасом и плитами, а ресурс «панели с комплектующими» должен быть оценён по проекту. Второй полный комплект допустим только при ясном основании, иначе материал попадёт в итог дважды.
Считать 103 м² готовой закупочной ведомостью
Это количество ресурса в норме на 100 м², а не раскладка конкретного помещения. Закупка требует подсчёта профилей, подвесов, плит, периметра, упаковок и проектного запаса.
Включать светильники в отделочную расценку
Модульный светильник занимает ячейку, но его установка, подключение и крепление относятся к электротехническим работам. Аналогично разделяют вентиляционные и пожарные устройства.
Выбирать норму 15-01-047-17 как более подробную
У неё другой состав и конкретизированные ресурсы. Большая трудоёмкость не является основанием для выбора. Решение должно соответствовать проекту и фактической технологии.
Считать демонтаж отрицательным монтажом
Для разборки растрового потолка существует ремонтно-строительная норма. Произвольный коэффициент к монтажной позиции не применяют, если прямой норматив соответствует работе.
Использовать старый ремонтный шифр в новой базе
Коды ФЕРр и ГЭСНр менялись. Перед переносом позиции из старой сметы сопоставляют действующую редакцию, название, измеритель, состав работ и ресурсы.
Начислять НР и СП на материалы
Нормативы накладных расходов и сметной прибыли применяются к предусмотренной методиками базе, связанной с фондом оплаты труда. Это не торговая наценка на весь комплект потолка.
Добавлять коэффициент без проектного основания
Стеснённость, действующее предприятие и другие усложняющие условия должны быть предусмотрены проектной или иной технической документацией и соответствовать методике. Высота помещения или неудобный график сами по себе не дают право на любой выбранный множитель.
Вывод
Расценка на потолок Armstrong начинается не с цены за квадратный метр, а с точного описания работы. Для нового плитно-ячеистого потолка по оцинкованному каркасу основной ориентир — ГЭСН 15-01-047-15. Норма задаёт труд, машины и количество основного комплекта, после чего ресурсы оцениваются в требуемом уровне цен. ФЕР той же группы нельзя читать как сегодняшний тариф без проверки редакции и индексации.
Локальная смена плит, полный демонтаж, освещение, вентиляция и пожарные устройства оформляются самостоятельными позициями. Такой подход делает смету проверяемой: заказчик видит состав суммы, поставщик получает точную спецификацию, а подрядчик понимает границы работ.
ИнтерПром поможет подобрать потолки Armstrong под проект и подготовить коммерческую спецификацию для сметы. Передайте план помещений, ведомость объёмов, требуемые серии плит, тип каркаса, узлы, схему светильников и регион поставки — специалисты рассчитают комплект, проверят совместимость и оформят предложение с понятным составом материалов. Государственную сметную документацию и выбор нормативов должен проверять ответственный сметчик проекта.
Частые вопросы
Какая расценка применяется на потолок Armstrong в смете?
Для нового плитно-ячеистого потолка по оцинкованному каркасу в ФСНБ-2022 основной является ГЭСН 15-01-047-15. Окончательный выбор подтверждают по проектной конструкции, составу работ и актуальной редакции базы.
Какой измеритель у ГЭСН 15-01-047-15?
Измеритель — 100 м² поверхности потолка. Поэтому площадь 75 м² вводится как 0,75, а 248 м² — как 2,48 измерителя.
Входит ли каркас в расценку на Armstrong?
В состав работ входят установка креплений, сборка и установка каркаса, а также облицовка плитами. Основной материал отражён ресурсом «панели потолочные с комплектующими», стоимость которого уточняют по проекту.
Входит ли стоимость плит в ГЭСН?
ГЭСН показывает нормативное количество ресурса, но не даёт универсальную текущую цену конкретной плиты. В 15-01-047-15 предусмотрено 103 м² панелей с комплектующими на 100 м²; точную стоимость принимают по проектному ресурсу и применяемой методике.
Чем ФЕР отличается от ГЭСН?
ГЭСН содержит натуральные показатели ресурсов, а ФЕР — единичную стоимость в базисном уровне цен соответствующей редакции. Для текущей цены ФЕР требует предусмотренного пересчёта, а при ресурсно-индексном методе стоимость собирают из ресурсов ГЭСН.
Можно ли назвать единую цену монтажа Armstrong за м²?
Нет. Итог зависит от региона, периода, площади, высоты и условий объекта, типа плиты и каркаса, количества подрезок, инженерных пересечений, доставки и состава договора. Сравнивать можно только предложения с одинаковой комплектацией.
Как учитывать светильники в потолке Armstrong?
Светильники наносят на общий план, но монтаж, подключение и крепление учитывают в электротехническом разделе. Потолочная строка не заменяет эти работы, даже если корпус занимает стандартную ячейку.
Какая норма используется для демонтажа Armstrong?
Для полной разборки растровых плит вместе с каркасом в ФСНБ-2022 предусмотрена ГЭСНр 63-03-009-01. Вывоз отходов, сохранение годных элементов и сопутствующие операции проверяют отдельно.
Как сметовать замену нескольких повреждённых плит?
Для смены акустических плит отдельными местами рассматривают ГЭСНр 54-01-016-01 с измерителем 1 м². Применимость зависит от состояния каркаса, типа плиты и фактического состава ремонта.
Нужно ли вычитать светильники из площади потолка?
Объём принимают по правилам исчисления и проектной ведомости, а не уменьшают автоматически на площадь каждого прибора. Каркас вокруг модульного светильника сохраняется, поэтому решение должно быть единообразно оформлено в расчёте и чертежах.
Как проверить актуальность сметы?
Нужно сверить редакцию ФСНБ, дату её применения, метод расчёта, квартал, субъект и ценовую зону, действующие цены и индексы, а также точные ресурсы. Старая смета может быть корректна арифметически, но неактуальна нормативно.
